Esenler Sosyal Merkez : Ziyaretler - 2025
2025 Yılı Şantiye İlerlemesi
BARK Architecture
16 Ocak 2025
Süreç Hakkında;
Yarışma - Proje - İnşa
Yarışma
İstanbul Büyükşehir Belediyesi 'Sosyal Merkezler' isimli yarışmaya 2021 yılında çıkıyor ve aynı anda yarışmada 5 bölge ilan ediliyor, yani aslında tek yarışma görünümlü 5 yarışma, 5 adet farklı birinci ekip...
Yapının ihtiyaç programı aslında bugünlerde çok kez duyduğumuz ama 2021 yılında neredeyse yeni olan bir dizi kamusal mekan özelinde şekilleniyor; Mahalle evi, Kısa Mola Merkezi ve Yuvamız İstanbul birimleri, ve sıkışık ve eğimli parsel içerisinde kendi açık-yarı açık boşluklarını kurabilmiş bir yapı kurgusu bekleniyor, nitekim biz de yerleşim ve fonksiyon kararlarını alırken bu istekleri önceleyerek arazinin formuna ve topografyaya çok iyi uymaya çalışan bir proje geliştiriyor ve 1. ödüle layık görülüyoruz. (bkz. yarışma paftaları)
Proje
Yarışma önerisinin işe dönüşmesi ve uygulama projelerinin talep edilmesi beklediğimizden biraz daha zaman aldı. Yeniden masaya oturduğumuzda, yarışma ihtiyaç programı doğrultusunda tek birim olarak mahalle evine ait üst yapının, özellikle uzun sirkülasyon hattı nedeniyle hem kullanım hem de yangın güvenliği açısından sorunlar barındırabileceğini jüri notunun da bu eksende gelişmiş olması üst yapının mevcut koşullar çerçevesinde uygulanabilirliğini tartışmaya açtı.
Buna bir de yarışma programındaki süreçte mahalle evi biriminin ihtiyaç programında fazlaca birime ayrılmış halde istenmesi, tek bir müdürlüğün bu karmaşıklıktaki bir organizasyonu yönetememesi yani ihtiyaç programının yeterince iyi hazırlanmamış olması ekleniyor. Mahalle evi içinde yer alması planlanan kütüphane fonksiyonunun, mevcut haliyle tek bir işletme altında sürdürülebilir olmayacağını; daha bağımsız, hatta ayrı bir müdürlük olarak ele alınmasının daha doğru olacağını konuşuyoruz. Bu karar, aslında yapının işletme modelini de değiştiriyor. Tek bir yapı, tek bir kullanıcı yerine; bir arada var olacak dört farklı işletmeci / müdürlük fikrini ortaya çıkarıyor.

Bu kararlar nedeniyle üst yapının parçalanması neredeyse kaçınılmaz hale geliyor. Baştaki bütüncül öneri, yerini daha çok ilişki kuran, aralarında mesafe olan ama birlikte çalışan parçalara bırakmaya başlıyor. Bu kararla başlayan uygulama projesi süreci; 15 ayrı ekibin uygulama projesi, danışmanlık, ihale dökümanları destekleriyle yaklaşık 1 senede tamamlandı.
not: inşaat başladıktan bir süre sonra mahalle evinin isim olarak yeterince iyi çalışmadığı düşünülüyor ve bu birim 'ibb kadın' olarak değiştiriliyor.
İnşa

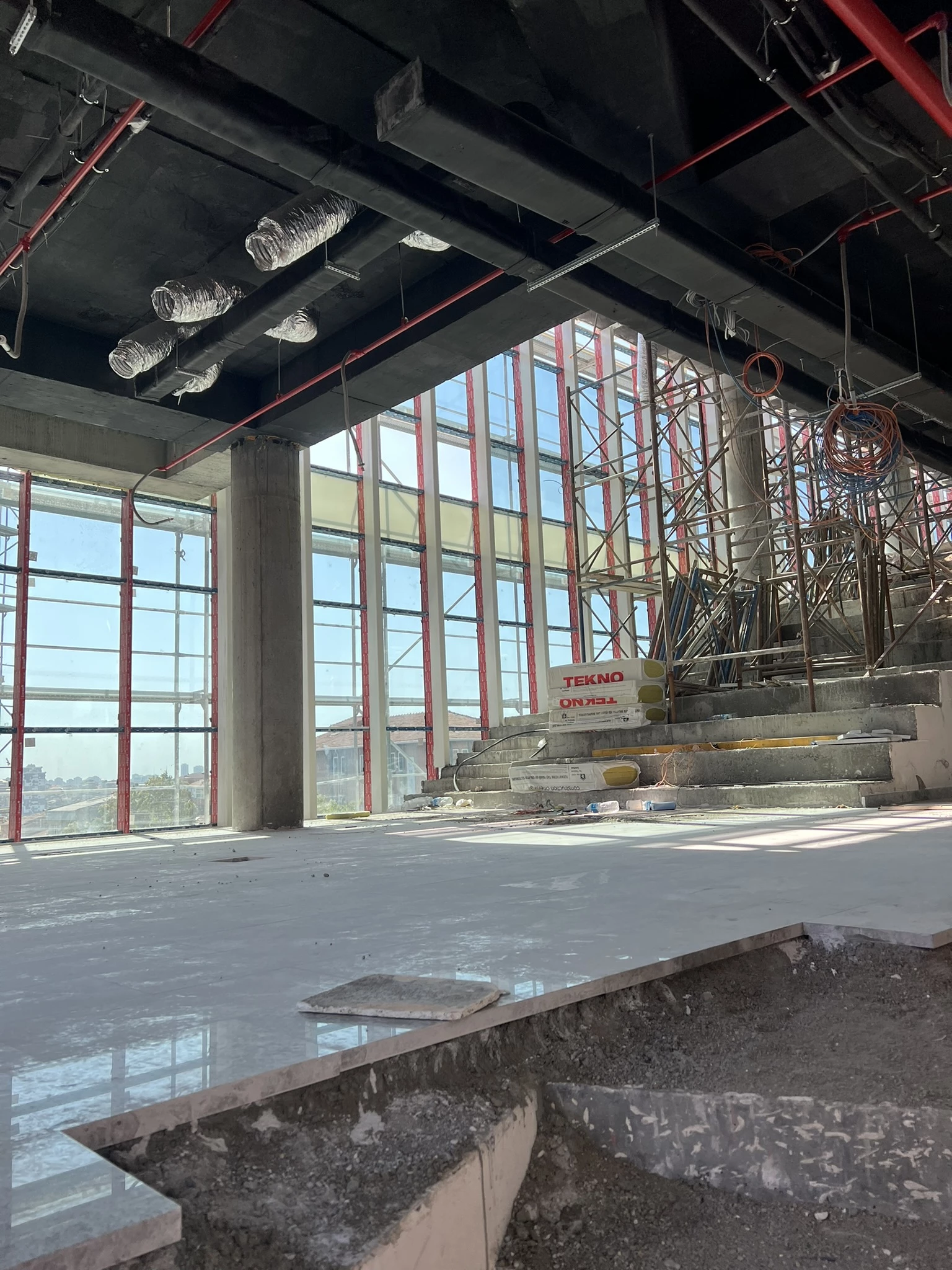

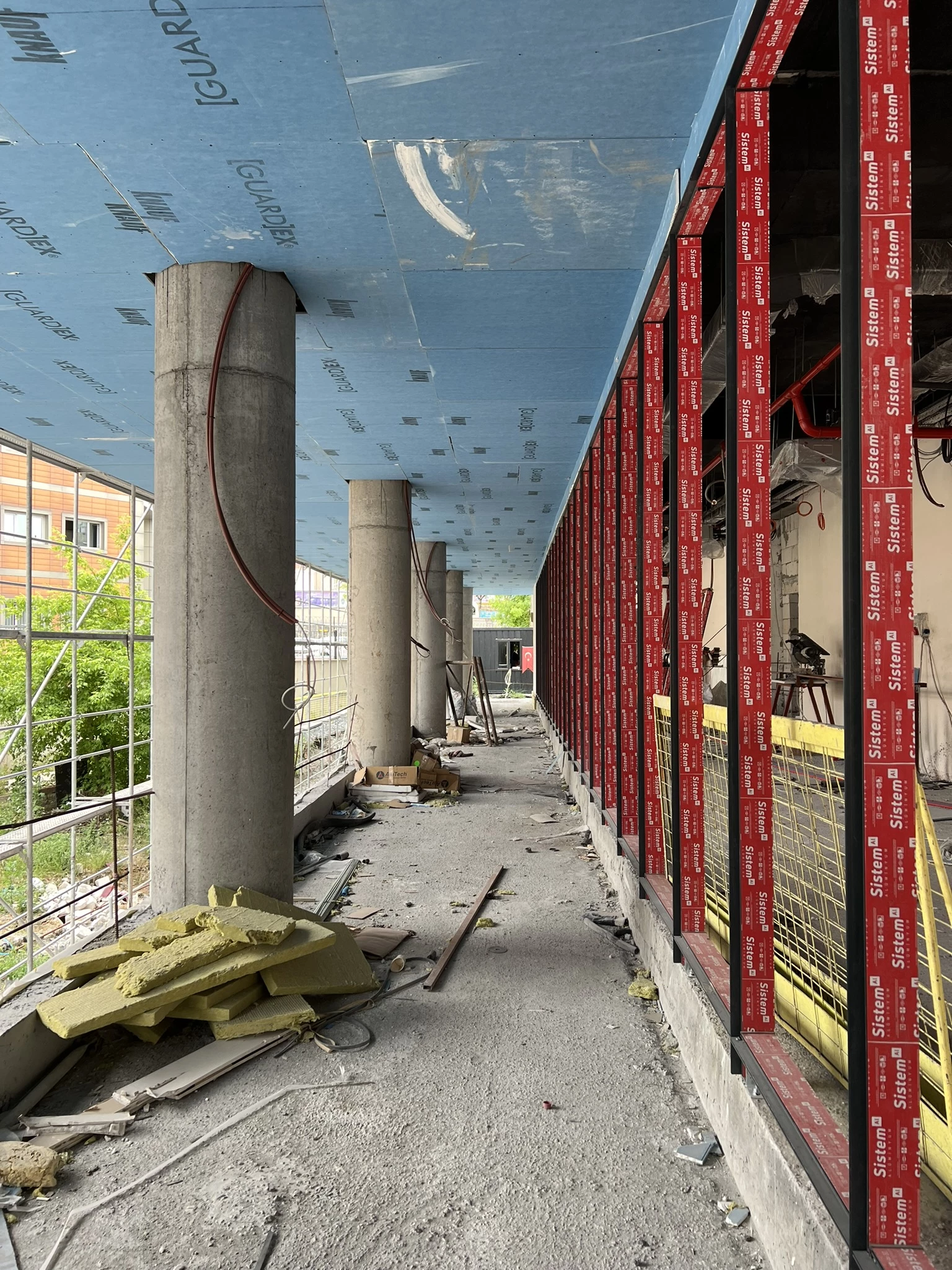

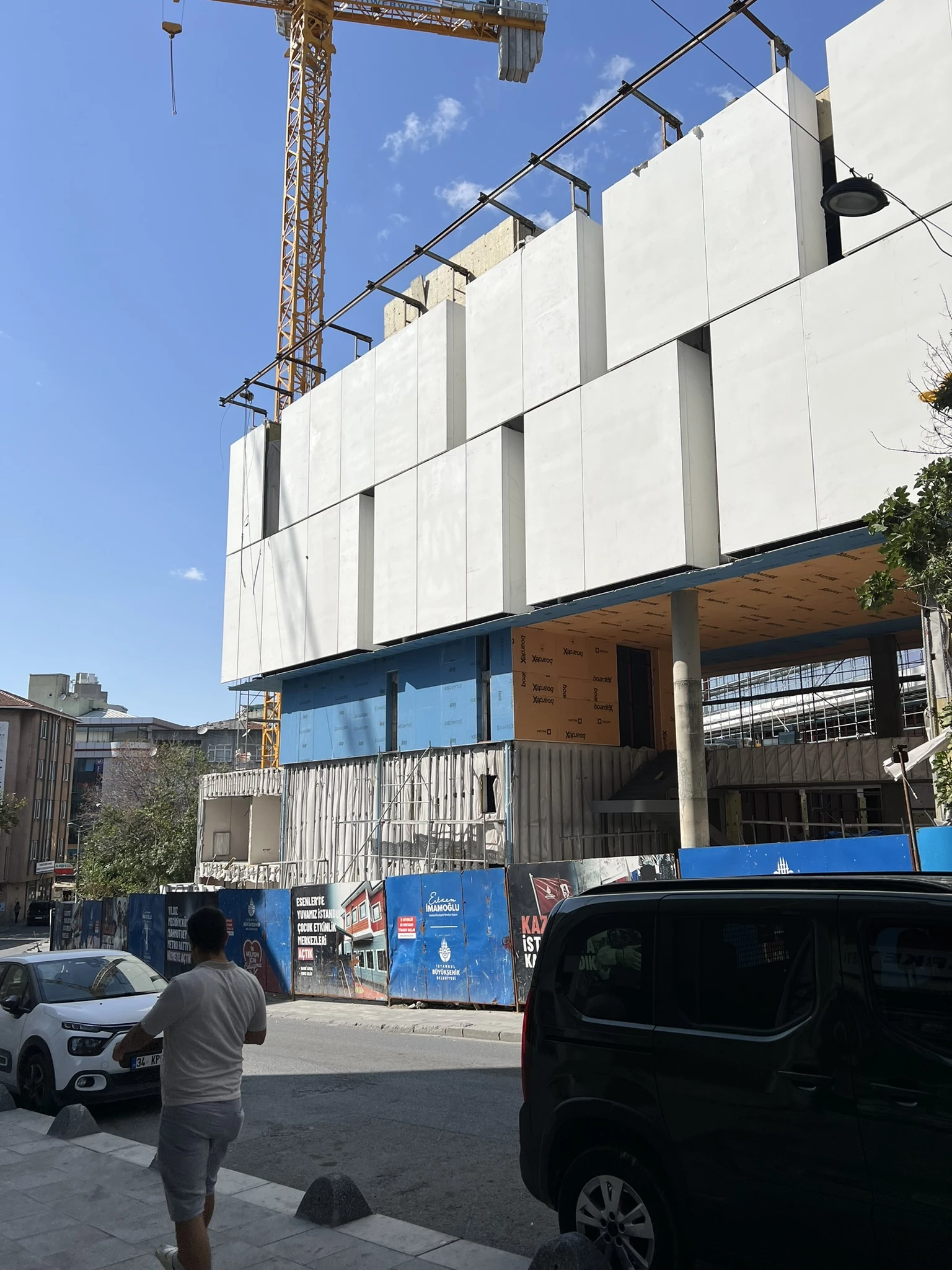

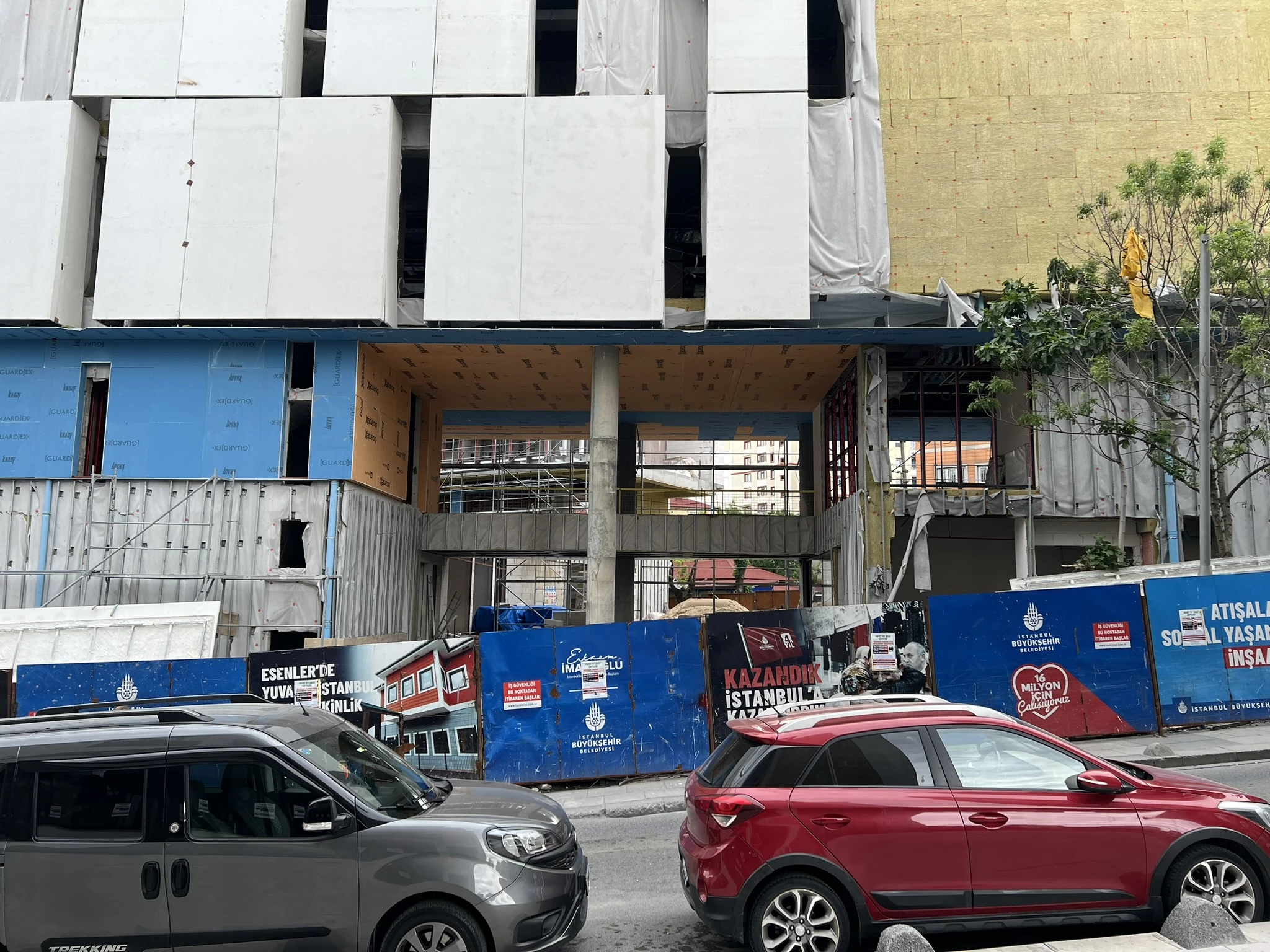

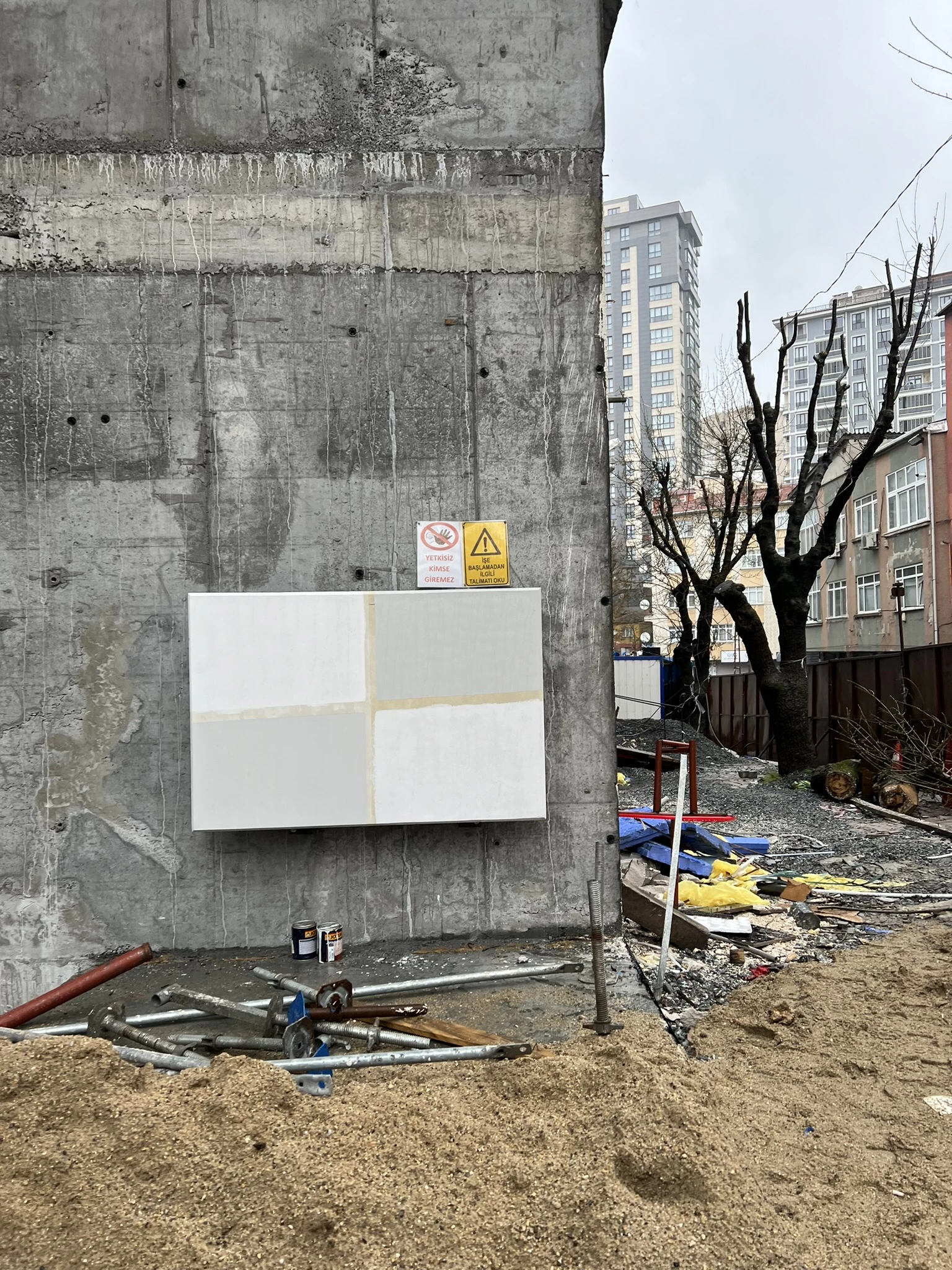

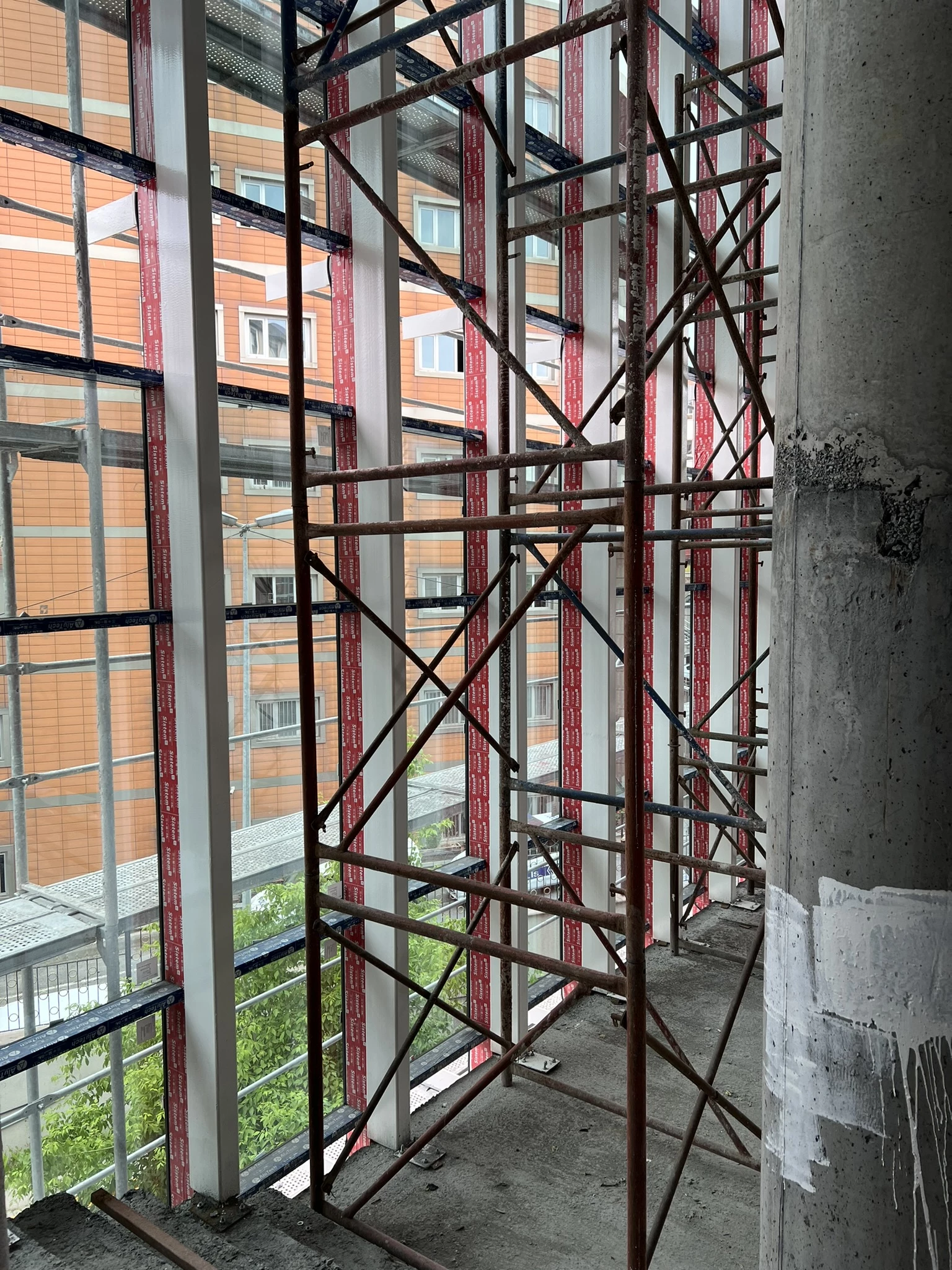

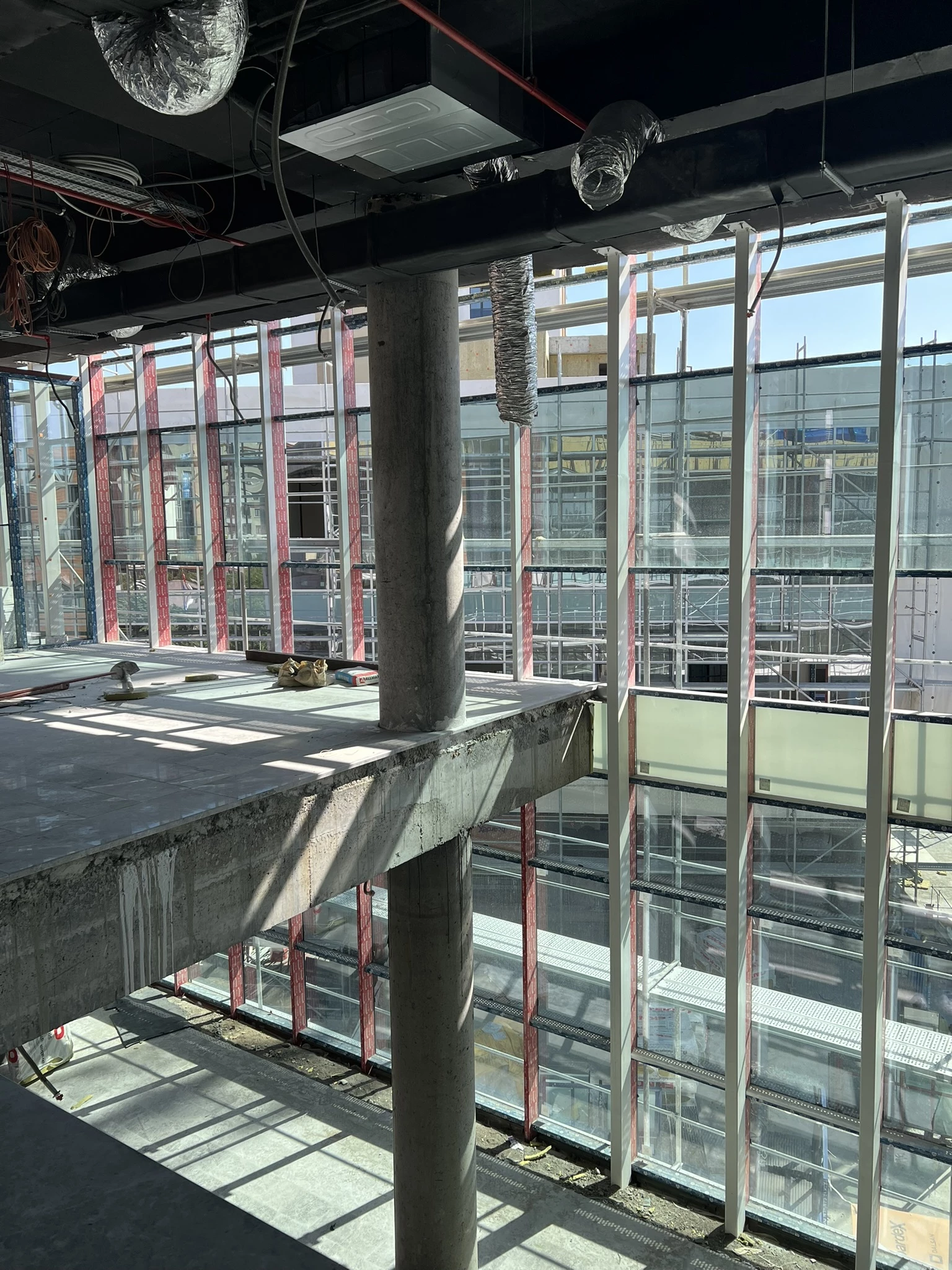

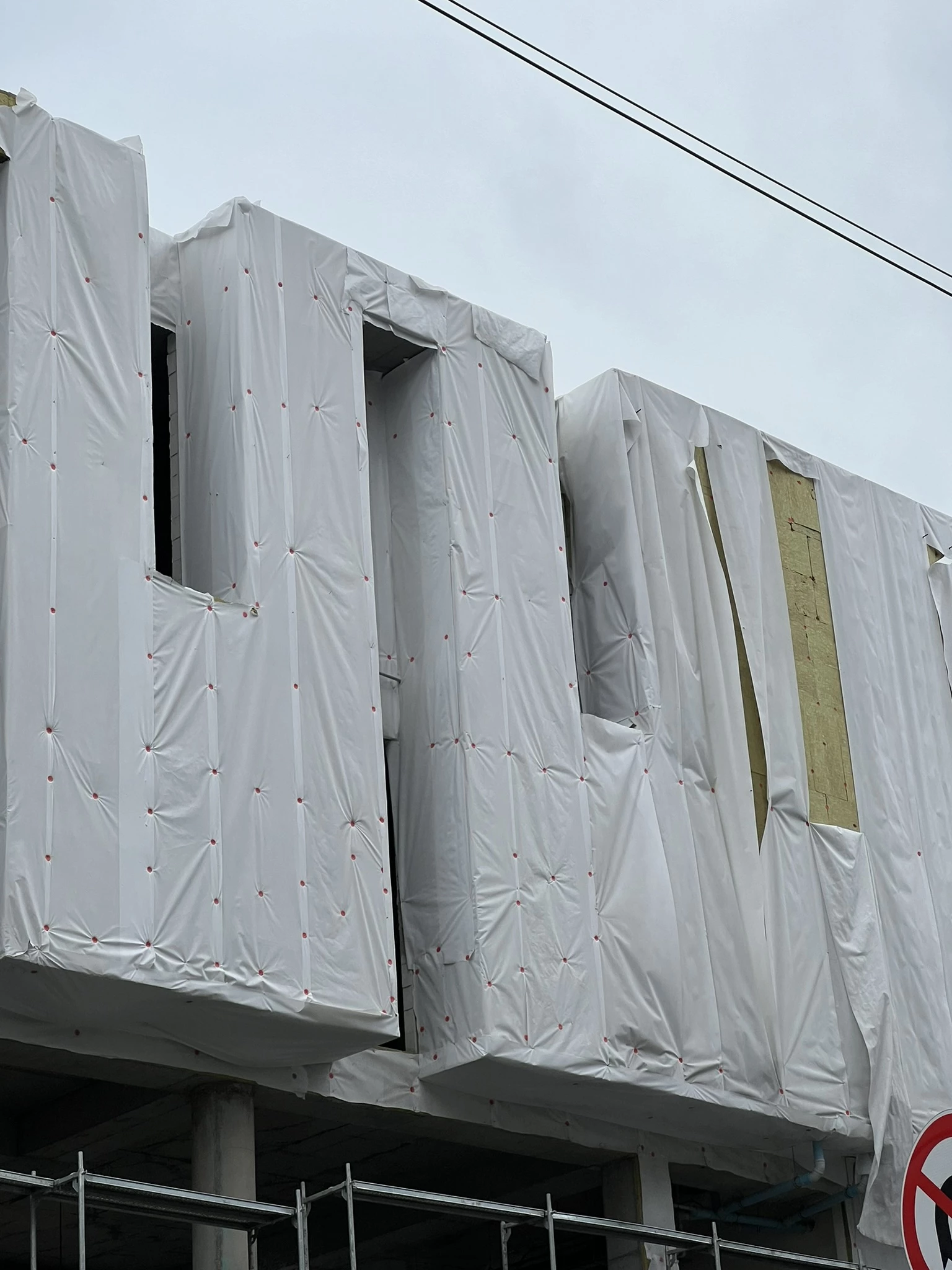

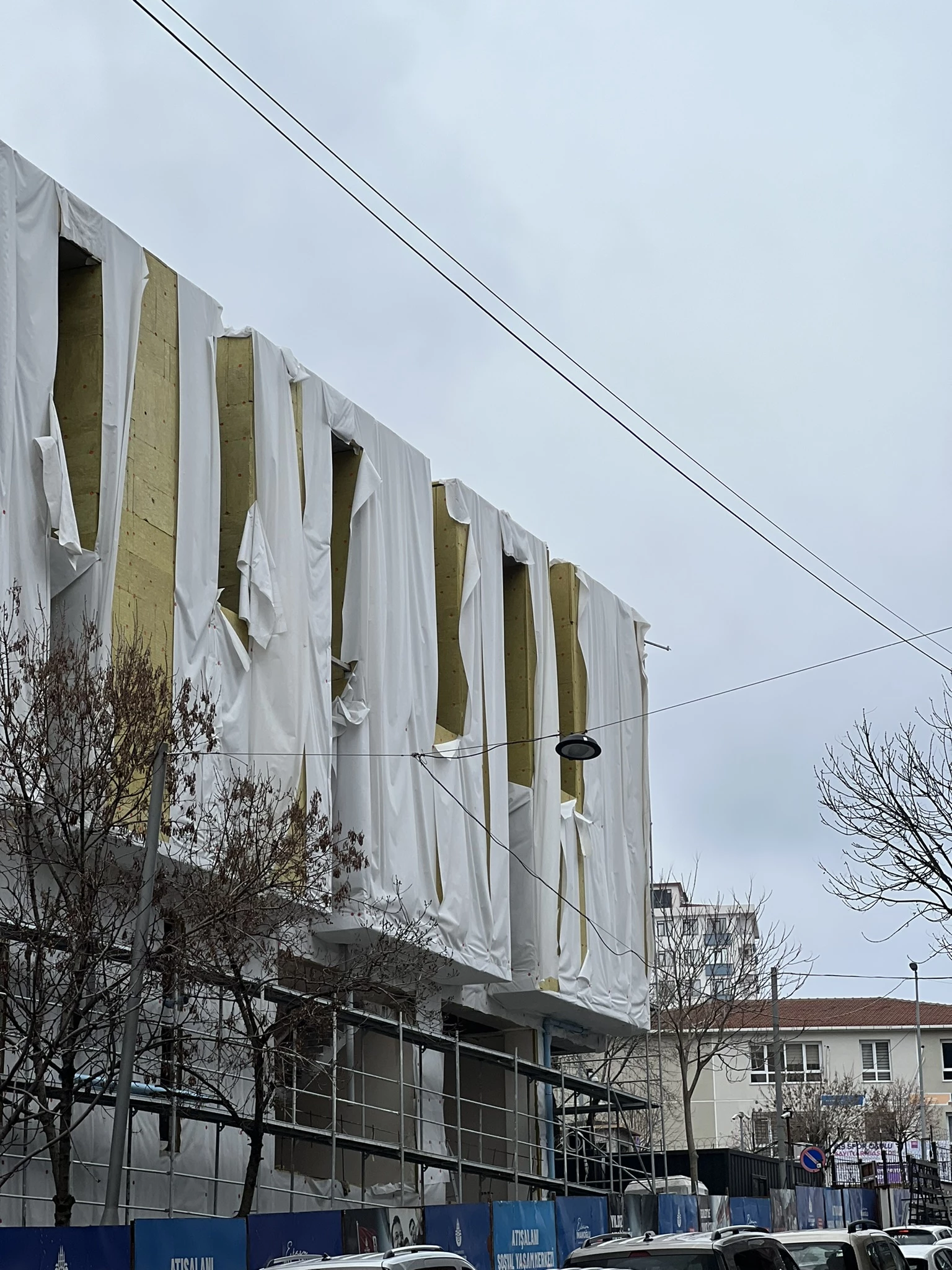

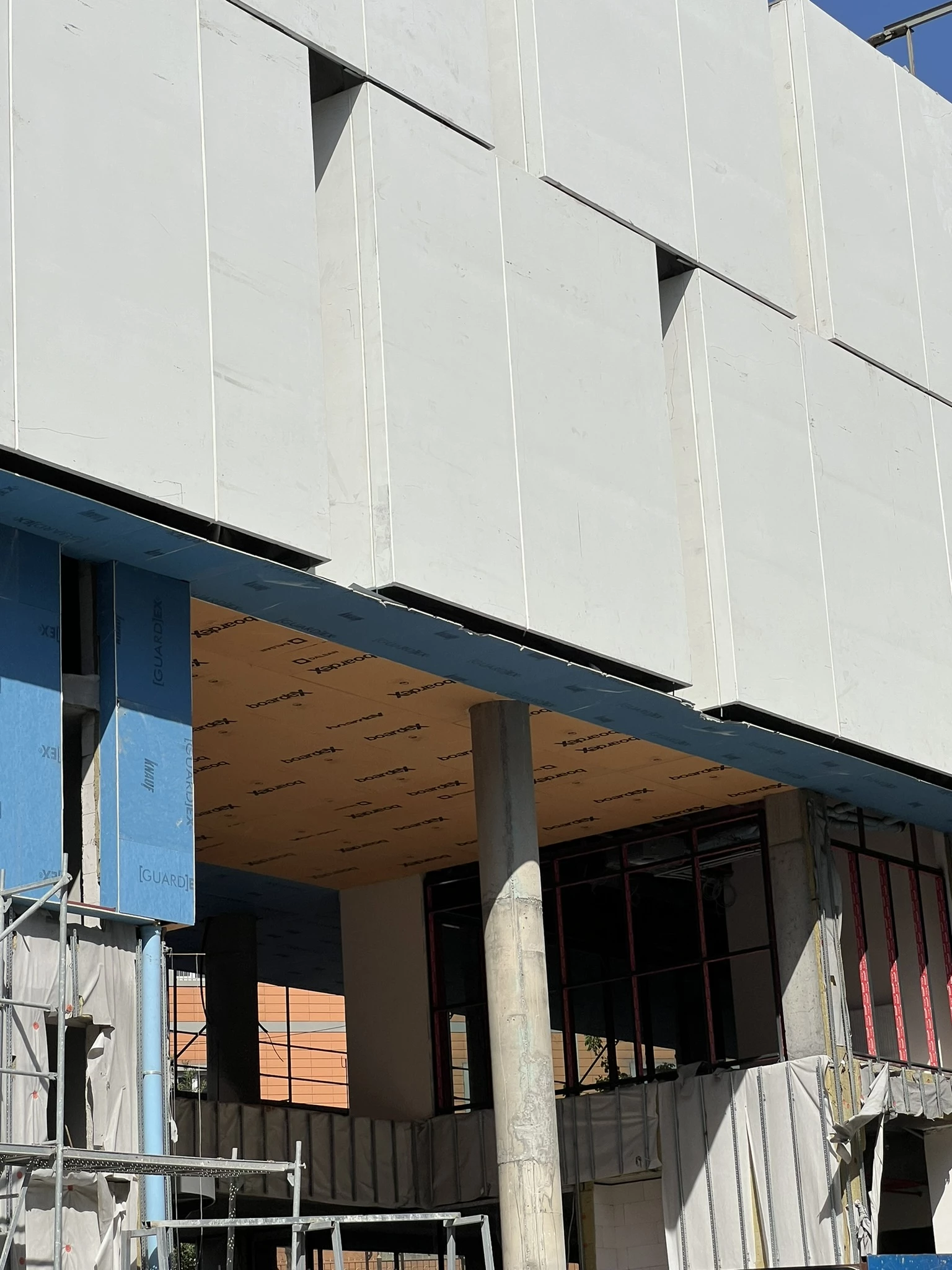

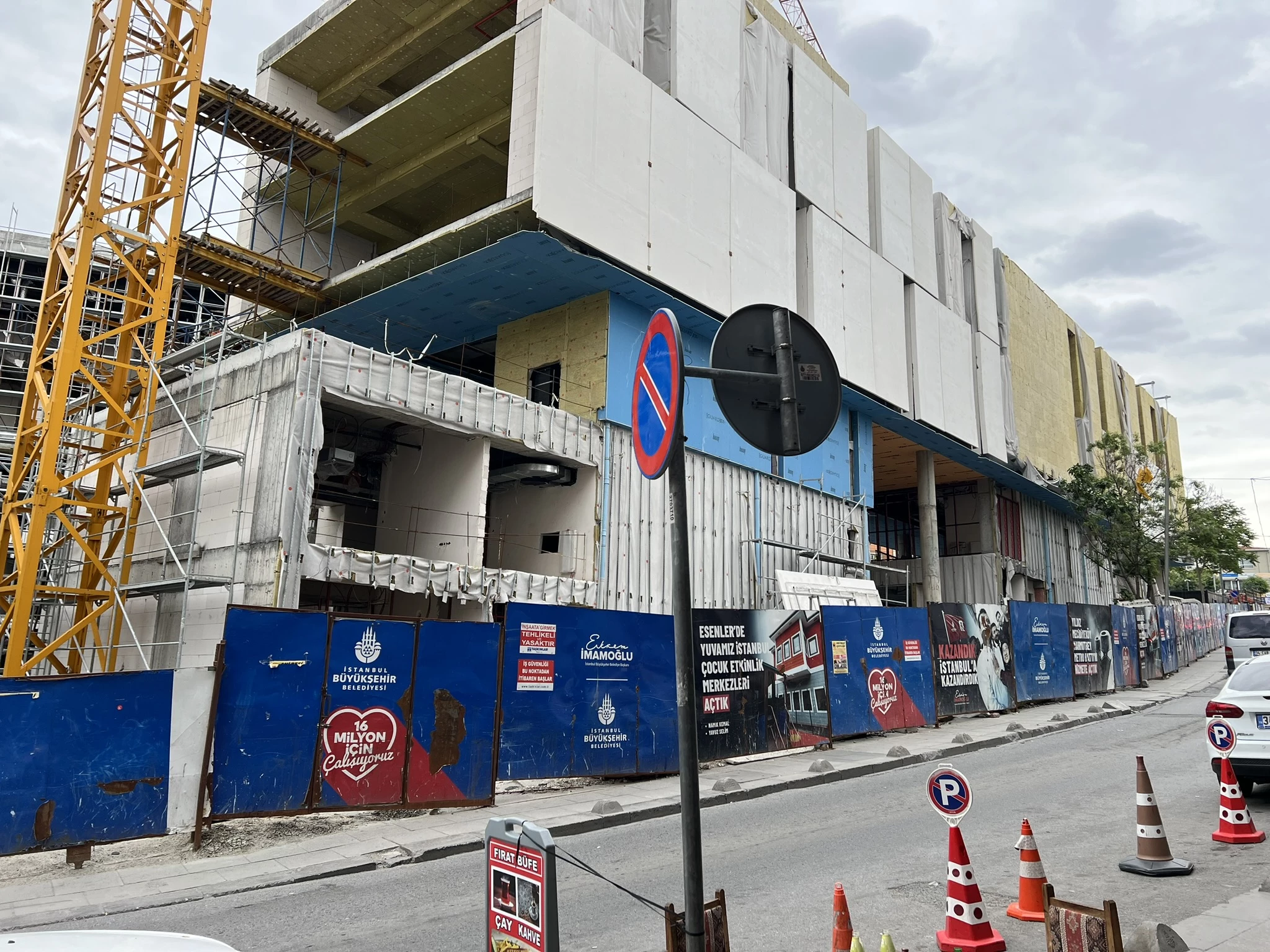

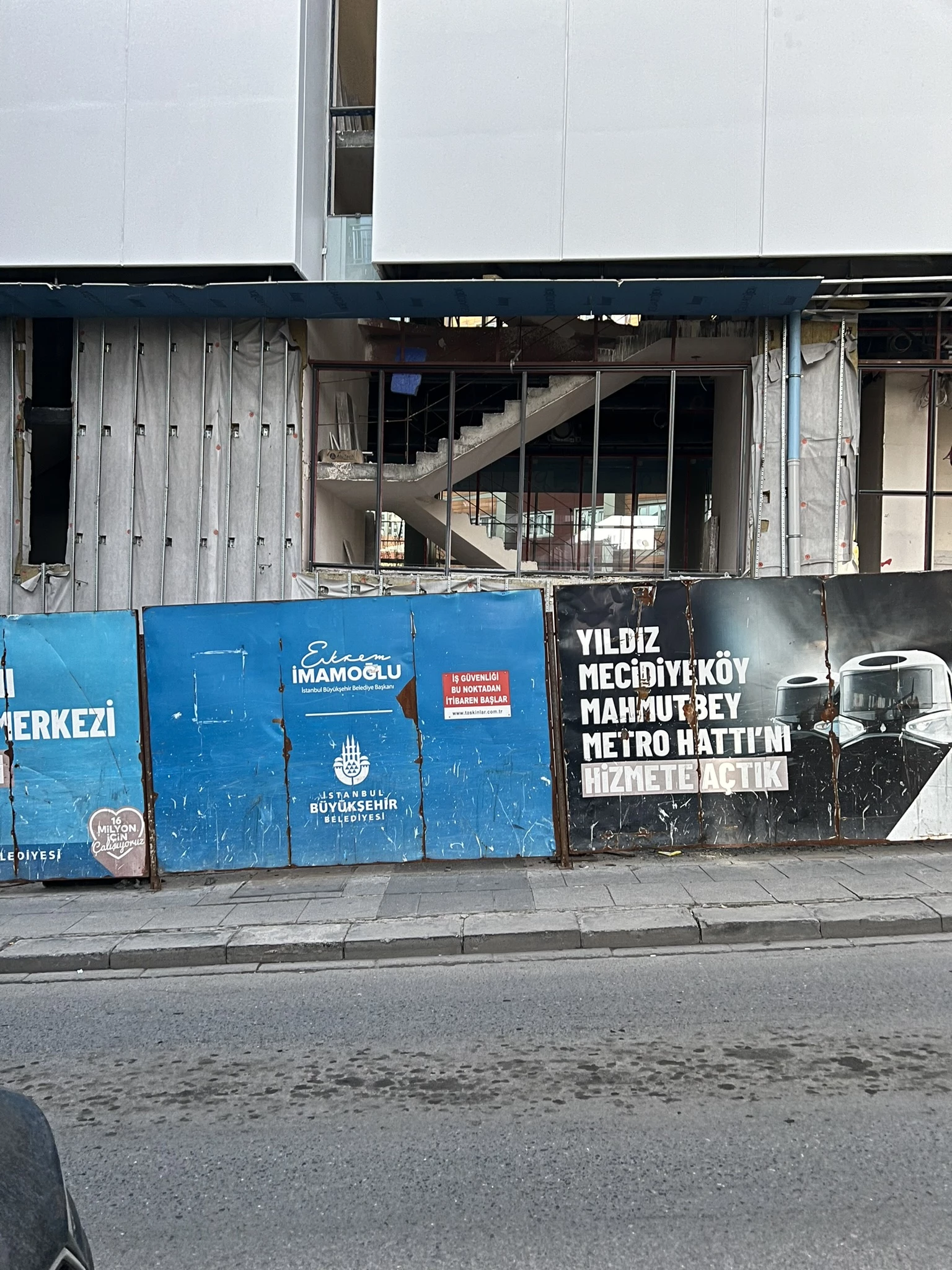

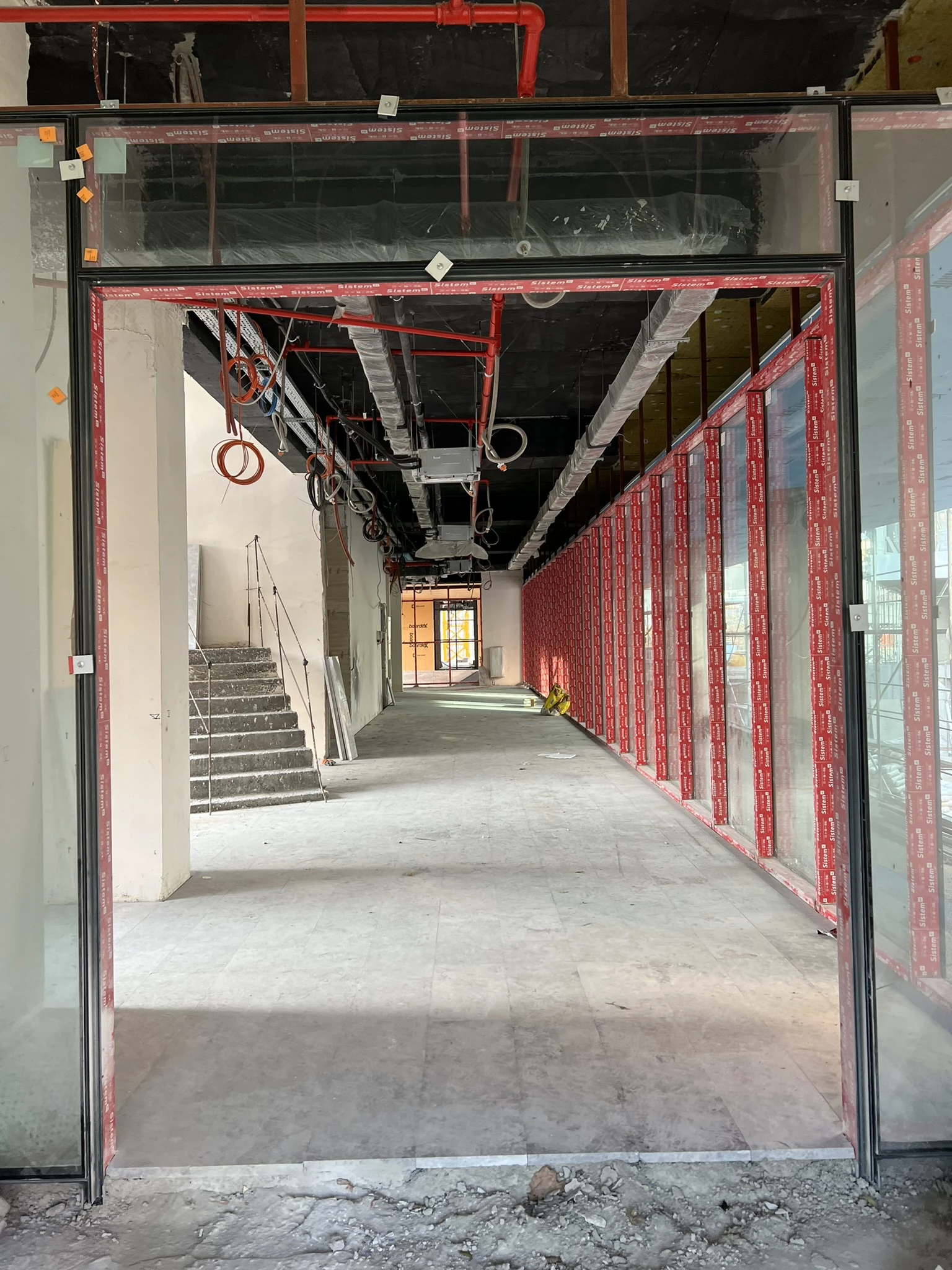

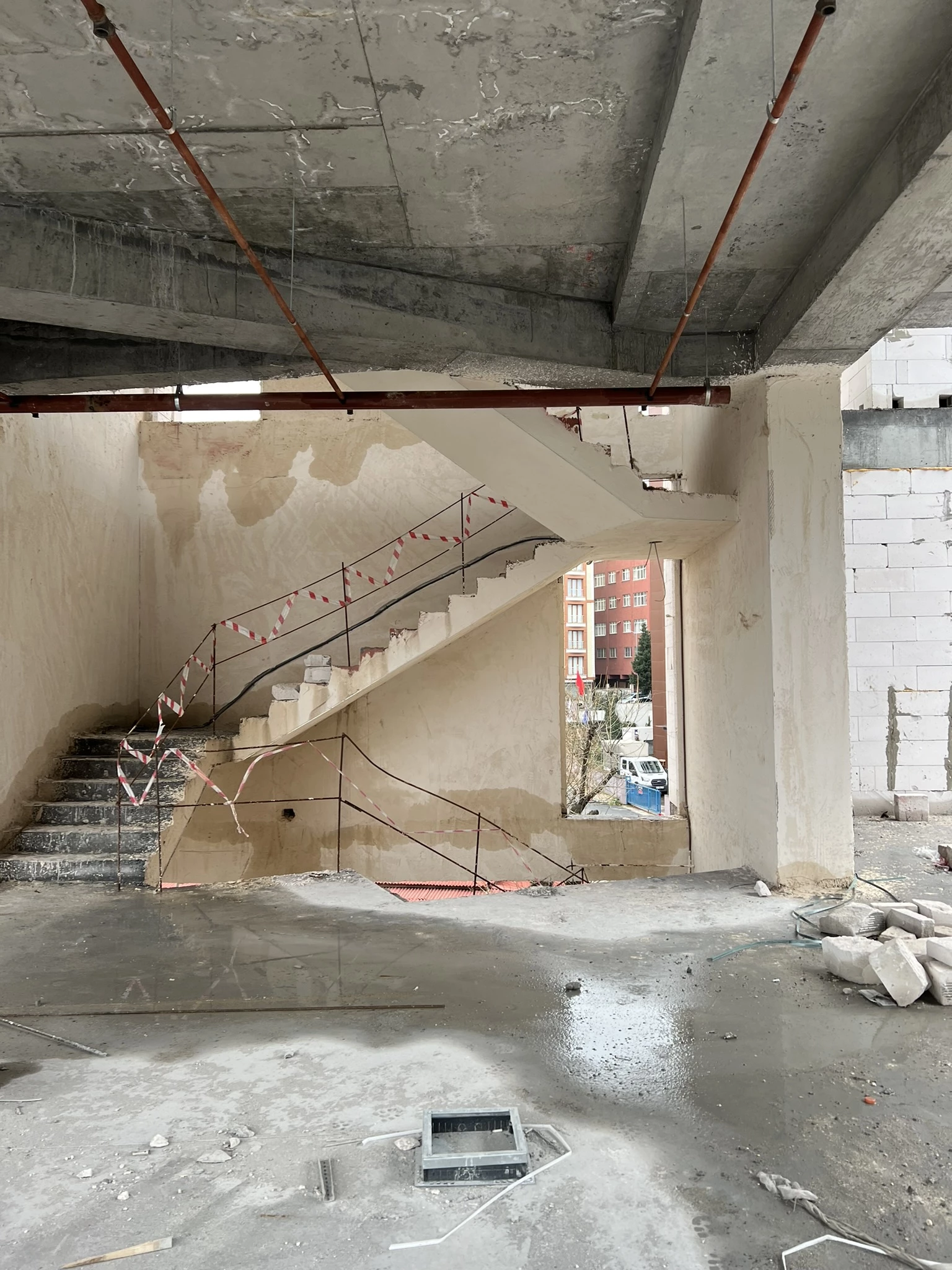

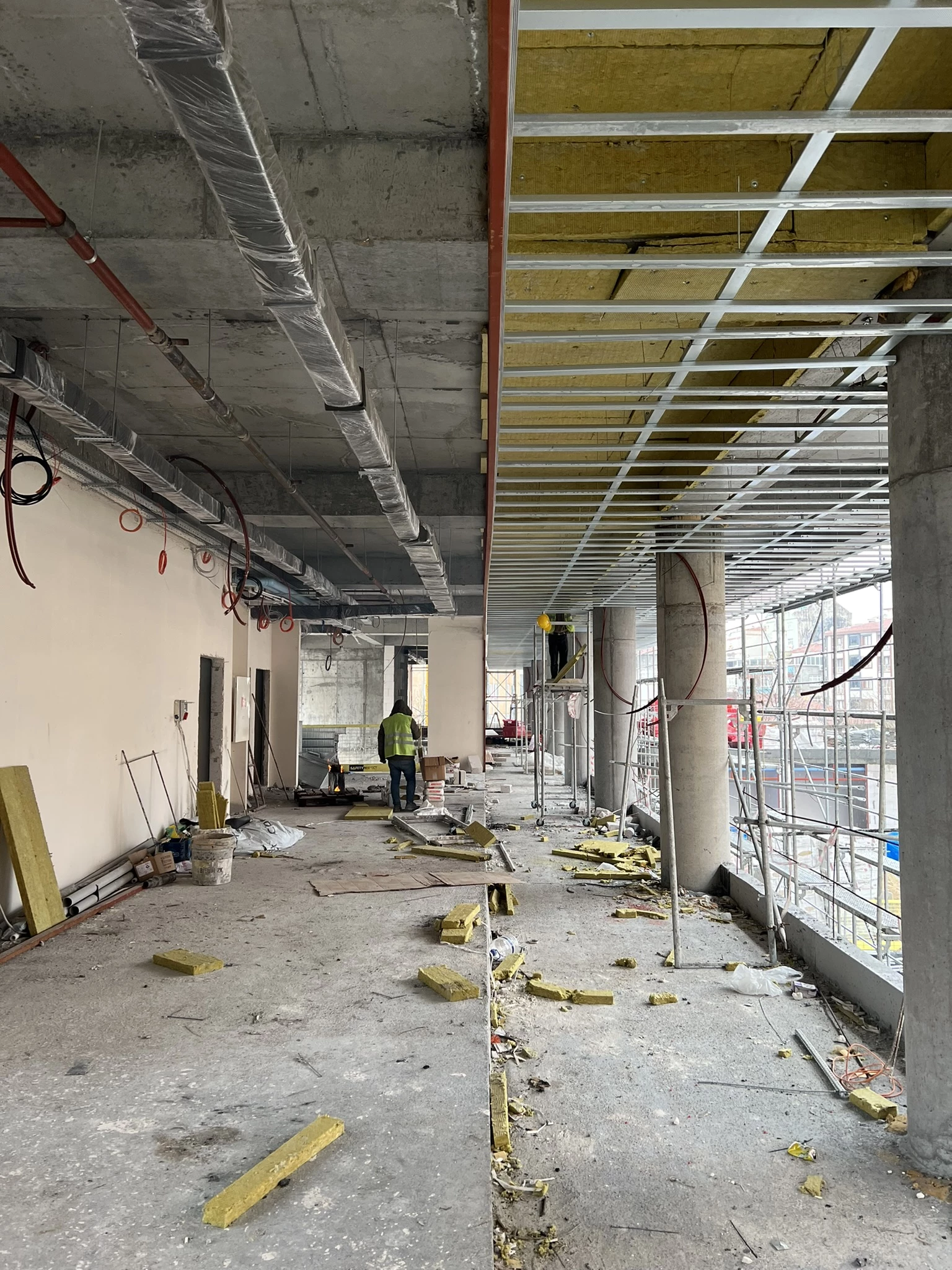

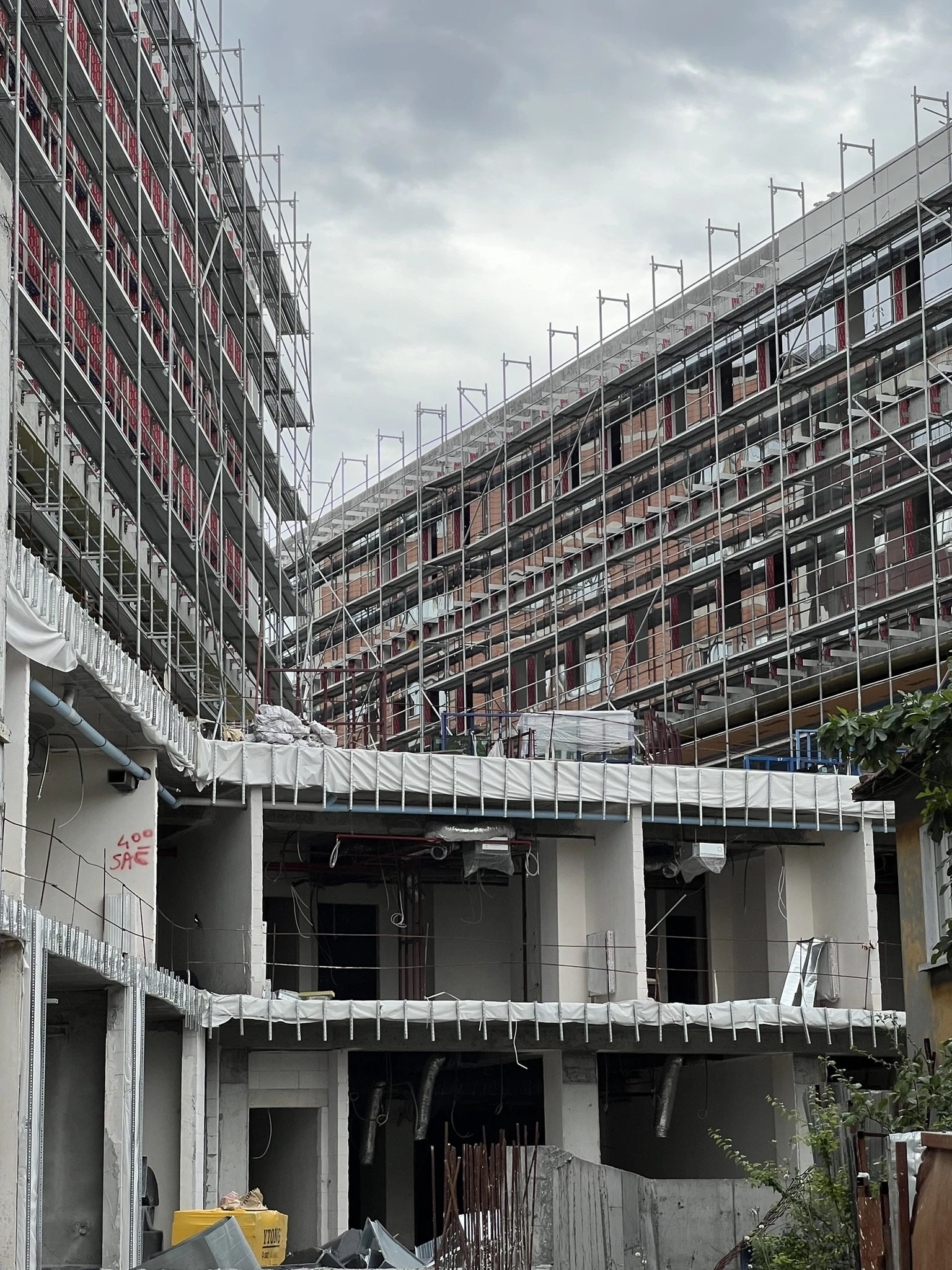

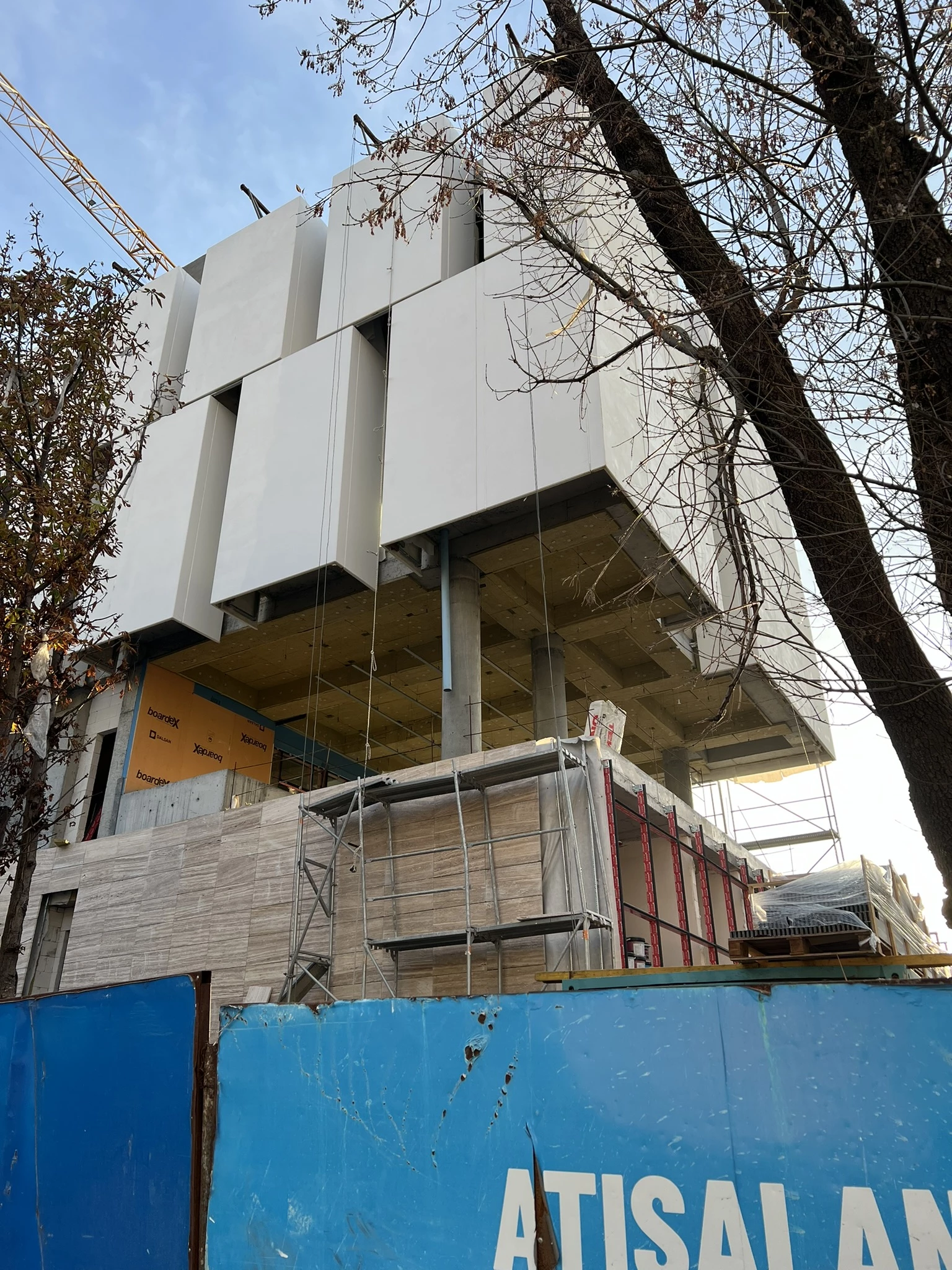

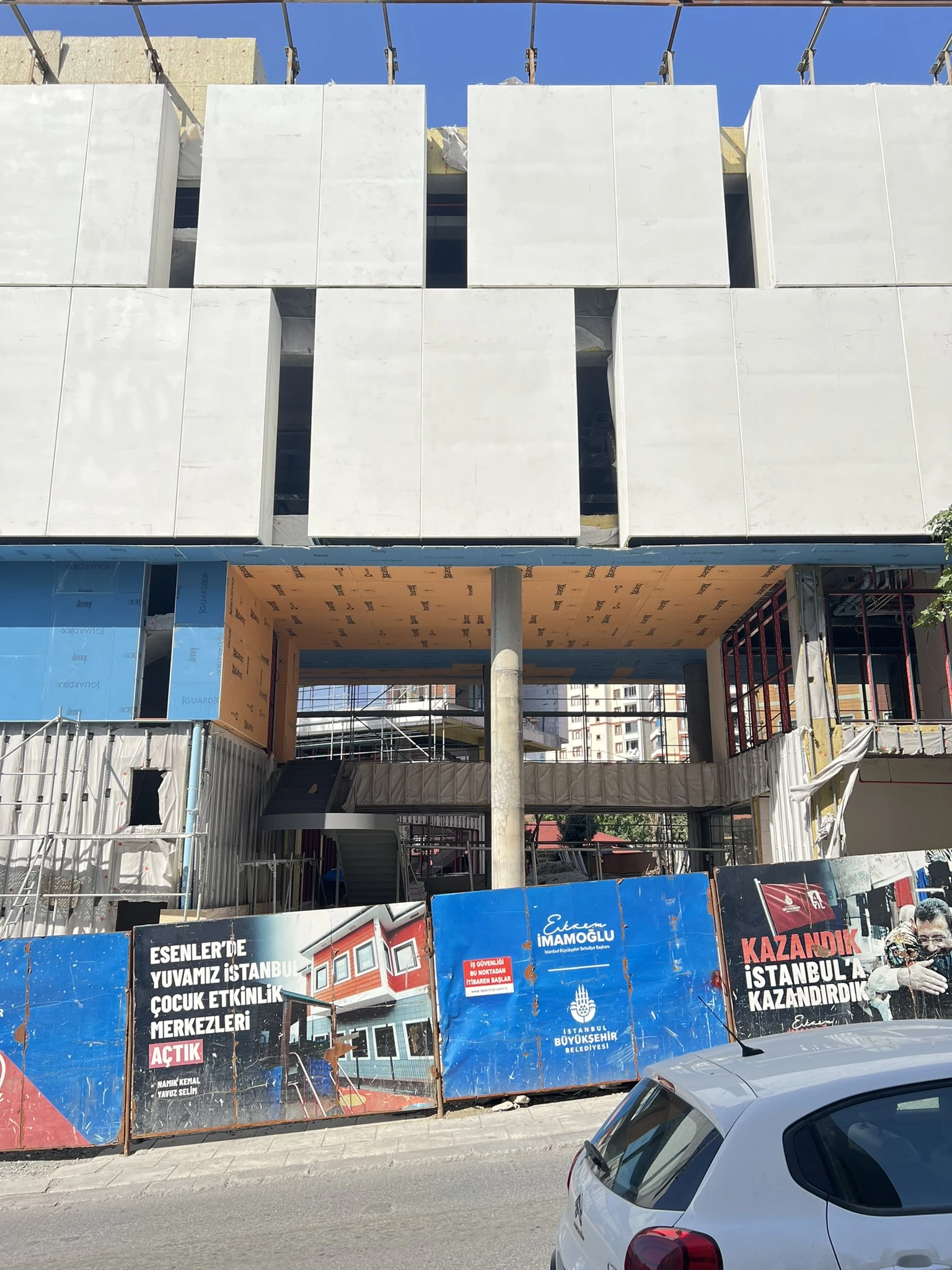

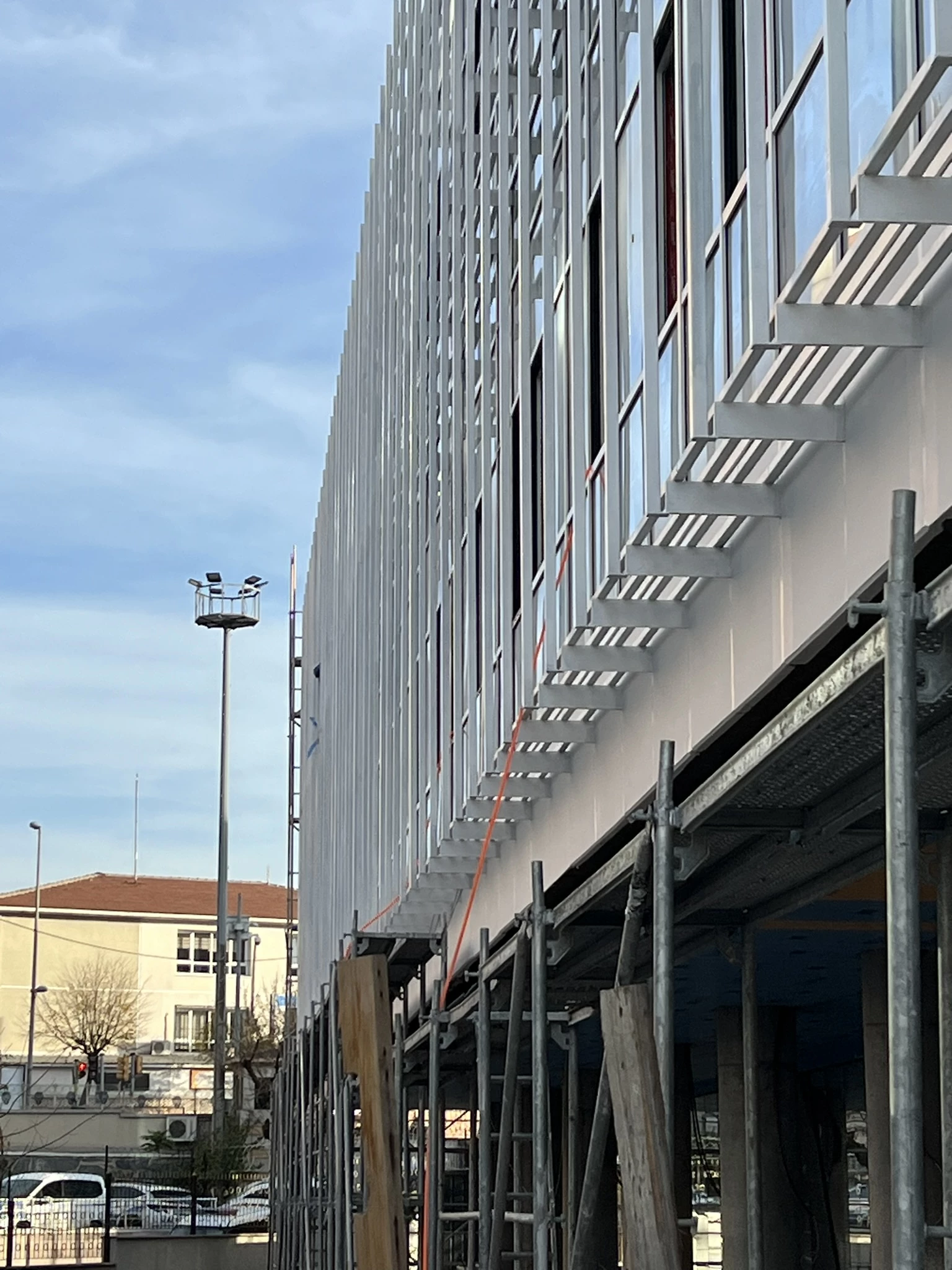

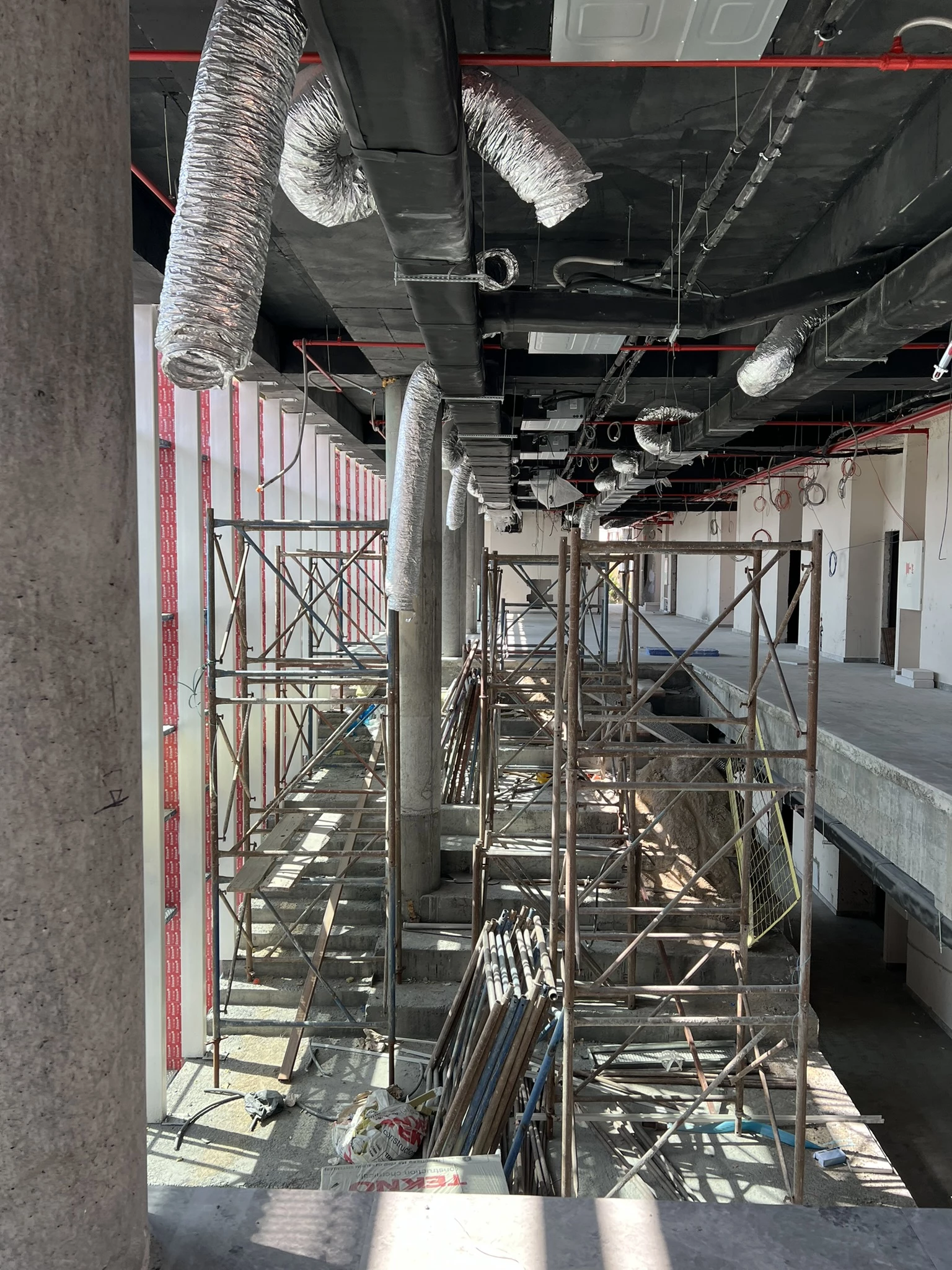

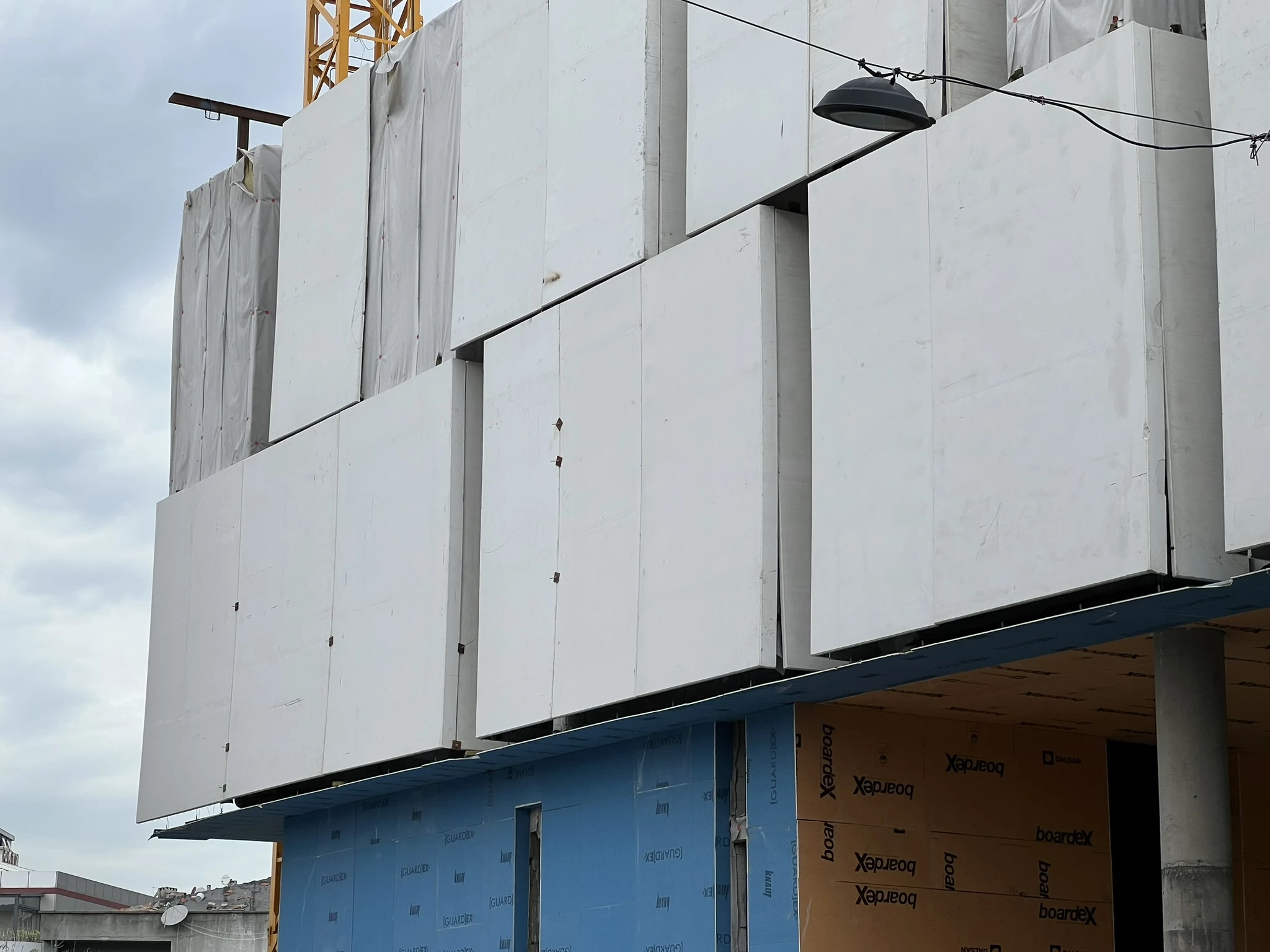

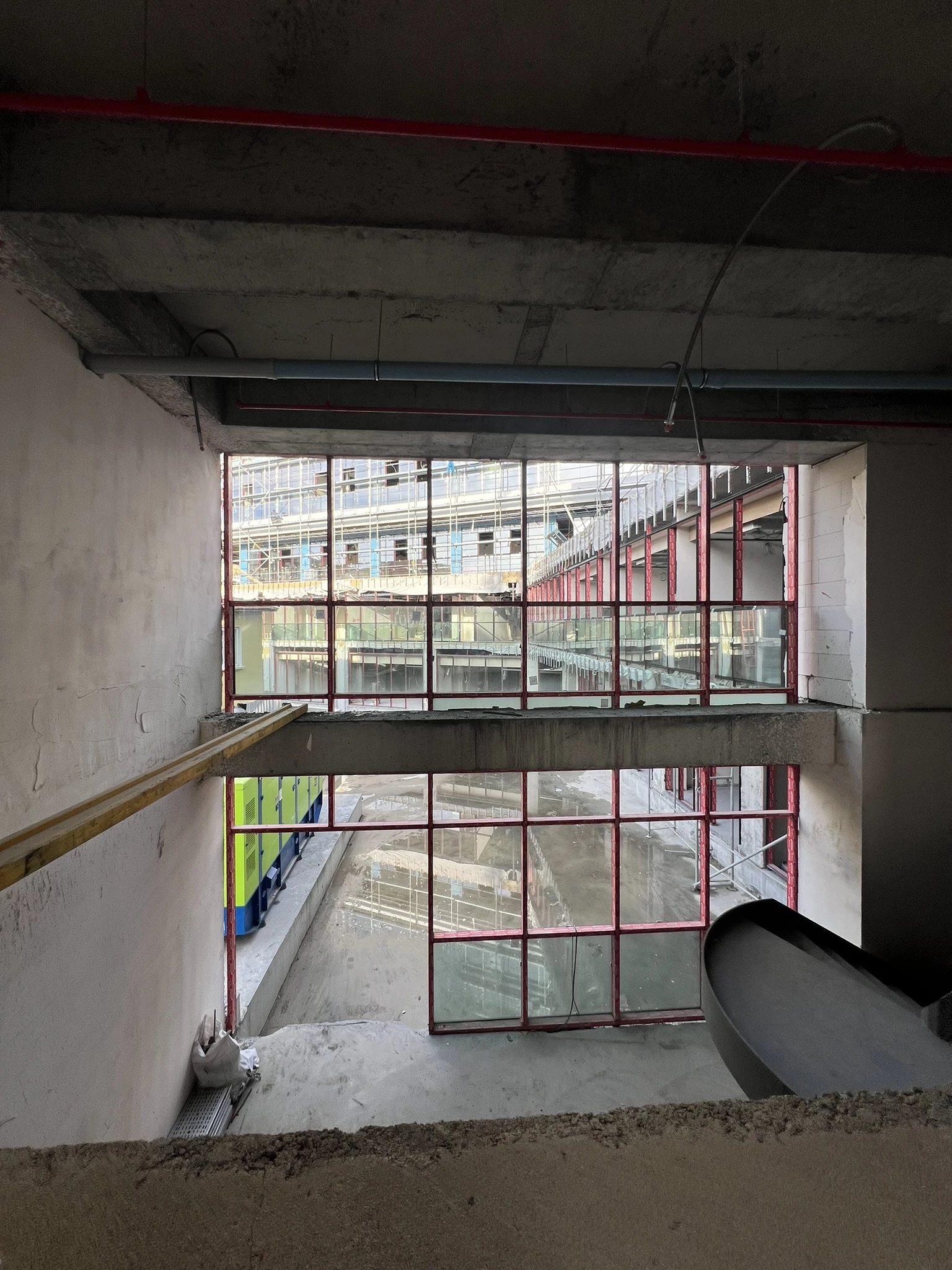

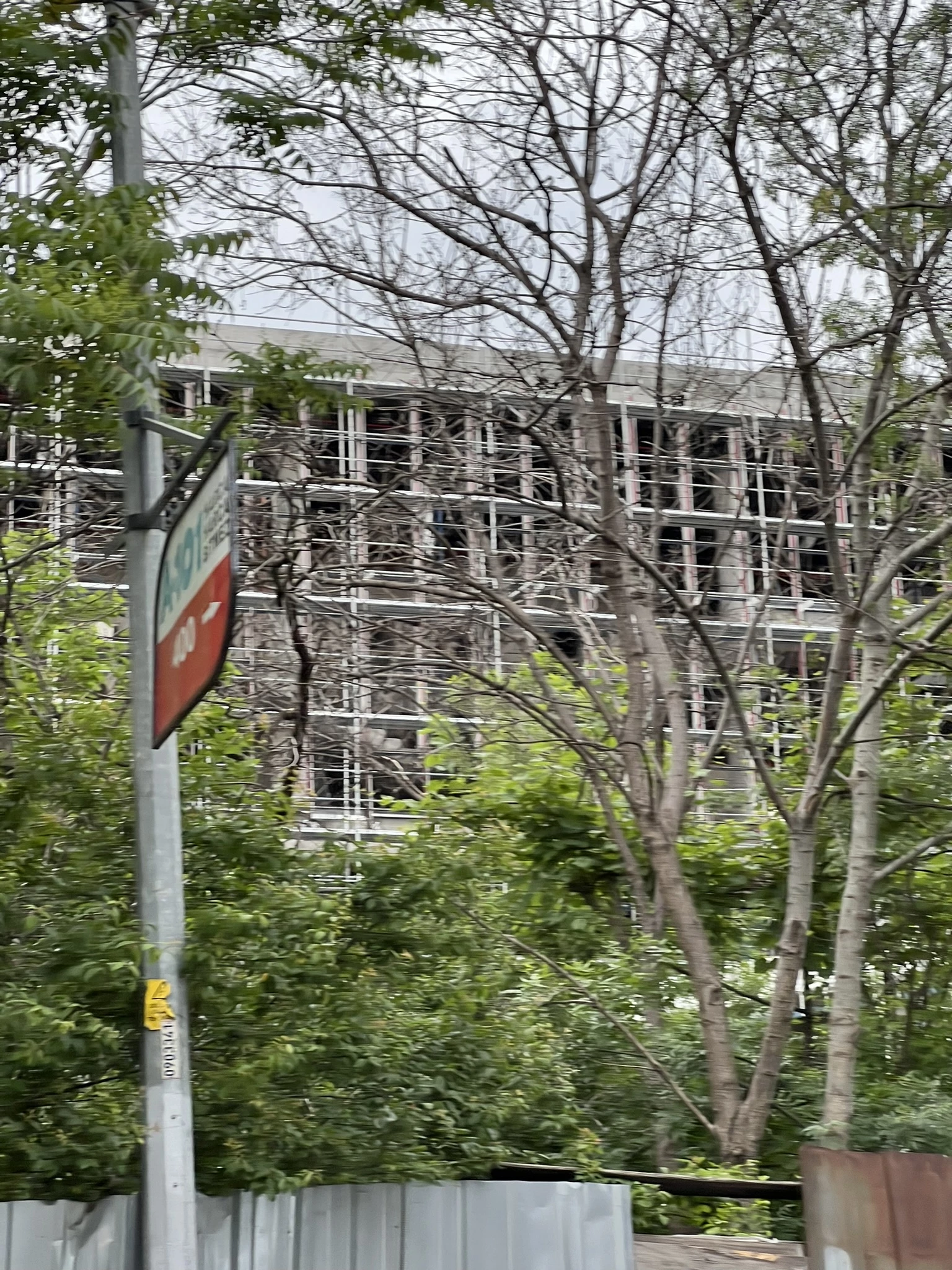

Projelerin teslim edilmesinin ardından geçen ihale süreci ve yerin yükleniciye devriyle birlikte, 2023 yılının son aylarında sahada ilk hareket başladı. Kağıt üzerindeki kararların yavaş yavaş zemine değdiği, projenin gerçek ağırlığını hissettirmeye başladığı o eşik... Bu süreçte ibb ile kontrolörlük konusunda herhangi bir hizmet sözleşmesi imzalamadık, yaptığımız tüm ziyaretler ve işbirliklerini kendi inisiyatifimizle gerçekleştirdik.
